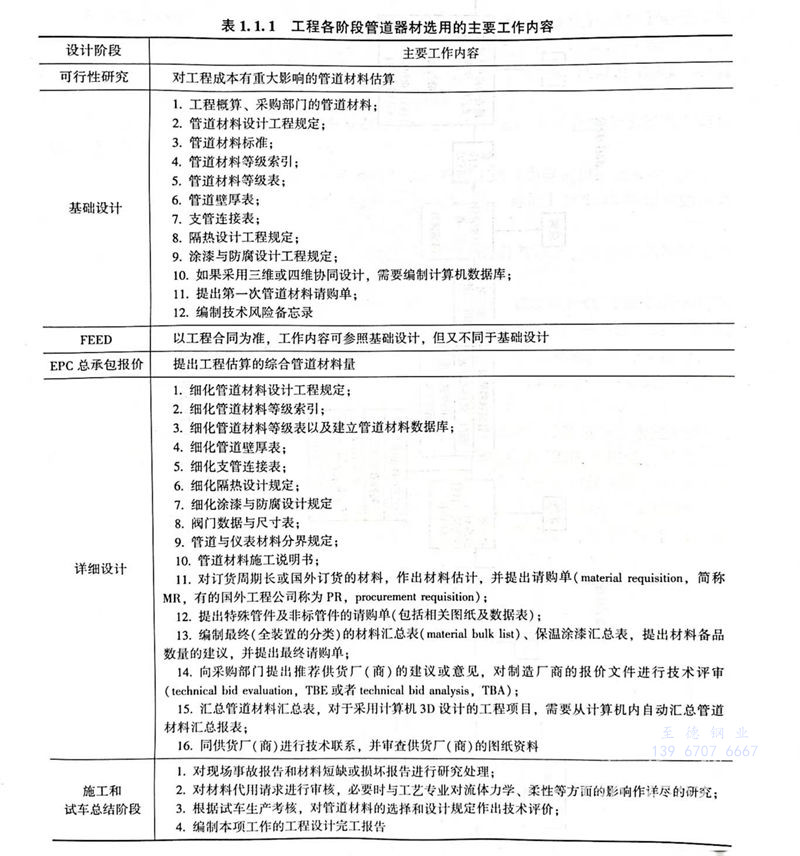

工程一般包括項目建議書階段、可行性研究(feasibility study)階段、總體設計(generaldesign)、FEED(front end engineering design)前端工程設計、報價(quotation)階段、基礎(初步)設計(basic design)、詳細(施工圖)設計(detail design)階段等。國內外各行業、各設計單位配管設計管道器材(cai)選用的專業分工和工作內容可能不同,本書按其中較典型的過程講述。不同階段不銹(xiu)鋼管道器材選用的工作內容,見表1.1.1。基礎設計不同于初步設計,也不同于FEED設計,它們的英文翻譯也都不同,詳細講述見《壓力管道設計及工程實例》《工業管道配管設計與工程應用》。
設(she)計(ji)階段: 可行性研究
主要工(gong)作內容: 對工(gong)程成本有重大影響的(de)管道(dao)材料估算
設(she)計階段: 基礎(chu)設(she)計
1.工程概算、采(cai)購部(bu)門的管道材料;
2.管道材(cai)料(liao)設計(ji)工程規(gui)定;
3.管道材料(liao)標準;
4.管道(dao)材(cai)料等級索引(yin);
5.管(guan)道材料等級(ji)表;
6.管道(dao)壁厚表(biao);
7.支管連(lian)接表(biao);
8.隔(ge)熱設(she)計工程規(gui)定;
9.涂漆與(yu)防(fang)腐設計工程規定;
10.如果采用三維或四維協同設計,需(xu)要編制計算機數據庫;
11.提出第一(yi)次管道材料請(qing)購單;
12.編制技術風險備忘錄
設計階段: FEED
以工(gong)程合同為準,工(gong)作內容可參照(zhao)基礎設(she)計,但又(you)不同于基礎設(she)計
設計階段: EPC 總(zong)承包(bao)報價
提出(chu)工(gong)程估算的綜(zong)合管道(dao)材(cai)料量
設計階段: 詳細設計
1.細(xi)化(hua)管(guan)道材料設計工程規定;
2.細化管道(dao)材料(liao)等級(ji)索引;
3.細化管道(dao)材料等級表以及(ji)建立管道(dao)材料數據(ju)庫(ku);
4.細化管道壁厚表;
5.細化支管連接表;
6.細化隔熱設計規(gui)定;
7.細化涂漆與防腐設(she)計規定
8.閥門(men)數據與尺寸(cun)表;
9.管道(dao)與(yu)儀(yi)表材料分界規定(ding);
10.管道(dao)材料(liao)施工說明書;
11.對訂(ding)貨(huo)周期長或(huo)國外(wai)訂(ding)貨(huo)的材料,作出材料估計,并提出請購單(dan)(material requisition,簡稱(cheng)MR,有的國外(wai)工程公(gong)司稱(cheng)為PR,procurement requisition);
12.提出特(te)殊管件及非(fei)標(biao)管件的請(qing)購(gou)單(包括相關圖紙及數據表);
13.編制最(zui)終(全裝置的分(fen)類)的材(cai)料(liao)匯總表(material bulk list)、保溫涂漆匯總表,提出材(cai)料(liao)備(bei)品(pin)數量的建議,并提出最(zui)終請購(gou)單;
14.向采購部門(men)提出(chu)推薦供貨廠(chang)(商(shang)(shang))的(de)(de)建議(yi)或意見,對制造(zao)廠(chang)商(shang)(shang)的(de)(de)報價文件進行技術評審(technical bid evaluation,TBE 或者(zhe) technical bid analysis,TBA);
15.匯(hui)總(zong)管(guan)道(dao)材料(liao)匯(hui)總(zong)表(biao),對(dui)于(yu)采用計算(suan)機3D設計的工程項目,需要從計算(suan)機內(nei)自動匯(hui)總(zong)管(guan)道(dao)材料(liao)匯(hui)總(zong)報(bao)表(biao);
16.同(tong)供貨廠(商)進行技術聯系,并審查供貨廠(商)的圖(tu)紙資料(liao)
設計(ji)階段(duan): 施工(gong)和試車總結(jie)階段(duan)
1.對現場事故報告(gao)(gao)和材料短缺(que)或(huo)損壞報告(gao)(gao)進(jin)行研究處(chu)理;
2.對材料代(dai)用請求進(jin)行(xing)審核,必要(yao)時與(yu)工藝專業對流(liu)體力學、柔性等方面的(de)影響作詳盡(jin)的(de)研究(jiu);
3.根據試(shi)車(che)生產考核,對(dui)管(guan)道材料的選(xuan)擇和(he)設計規(gui)定作出技術評價(jia);
4.編制本項工(gong)作的工(gong)程(cheng)設計完工(gong)報(bao)告
