①. 卸料口在(zai)反(fan)應器正下方(fang)時(shi),反(fan)應器安裝高度應能使催化劑的運(yun)輸車輛進(jin)入反(fan)應器下方(fang),且凈空高度不宜小(xiao)于(yu)3m。


②. 卸料口伸出反應器底(di)座外(wai),且允許催(cui)化(hua)劑就地卸出時,卸料口的(de)凈空高度不宜低于(yu)1.2m。


③. 如廢催化劑(ji)結塊需要處理,安裝高(gao)度應滿足廢催化劑(ji)的粉碎、過篩和操作(zuo)的要求(qiu)。

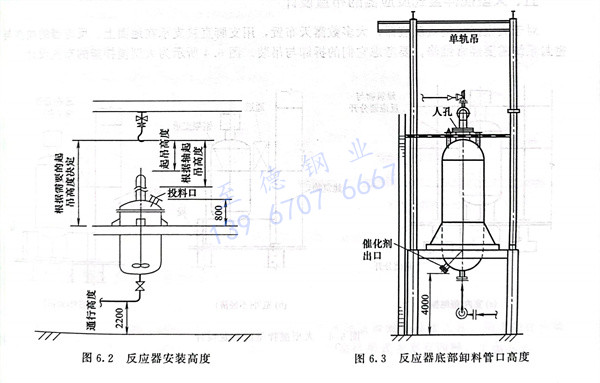

④. 反(fan)應器安(an)裝高度(圖(tu)6.2)還需(xu)考慮以下因素(su)。


   a. 反(fan)應(ying)器進、出(chu)時對建(jian)筑物高度的要求。


   b. 在攪拌器(qi)正上方裝(zhuang)單軌吊時,電動機和(he)攪拌軸的起(qi)吊高(gao)度(du)。


   c. 反應(ying)器(qi)頂部物料的投入(ru)高度和人孔(kong)(kong)高度離平臺最好(hao)為(wei)800mm左右(you),若人孔(kong)(kong)在反應(ying)器(qi)側面,則人孔(kong)(kong)中心線距(ju)平臺面最佳距(ju)離為(wei)900mm,最小(xiao)為(wei)450mm。


   d. 從反應器底接出的(de)管子應不妨礙人員通行。


   e. 液面計的(de)(de)位置(zhi)必須考(kao)慮梁的(de)(de)位置(zhi)。


   f. 當(dang)振動卸(xie)料(liao)器用螺栓(shuan)固定在反應(ying)器底部(bu)卸(xie)料(liao)管口上時,卸(xie)料(liao)管口至(zhi)地(di)坪(ping)的高度(du)應(ying)為4m,見圖6.3。
